Vybudování chodníku z ul. Vinohrádek ke hřbitovu – Mladcová

V místní části Mladcová byl vybudován propojovací chodník pro pěší, umístěný místo odvodňovací příkopy, který spojil její horní konec se hřbitovem. Na tento nový chodník čekali místní dlouhá léta, nyní jim usnadňuje cestu na hřbitov, ale také zvyšuje bezpečnost chodců i řidičů.

Celková cena (za město)

17 mil. Kč

Zhotovitel

KKS, spol. s r.o.

Popis projektu

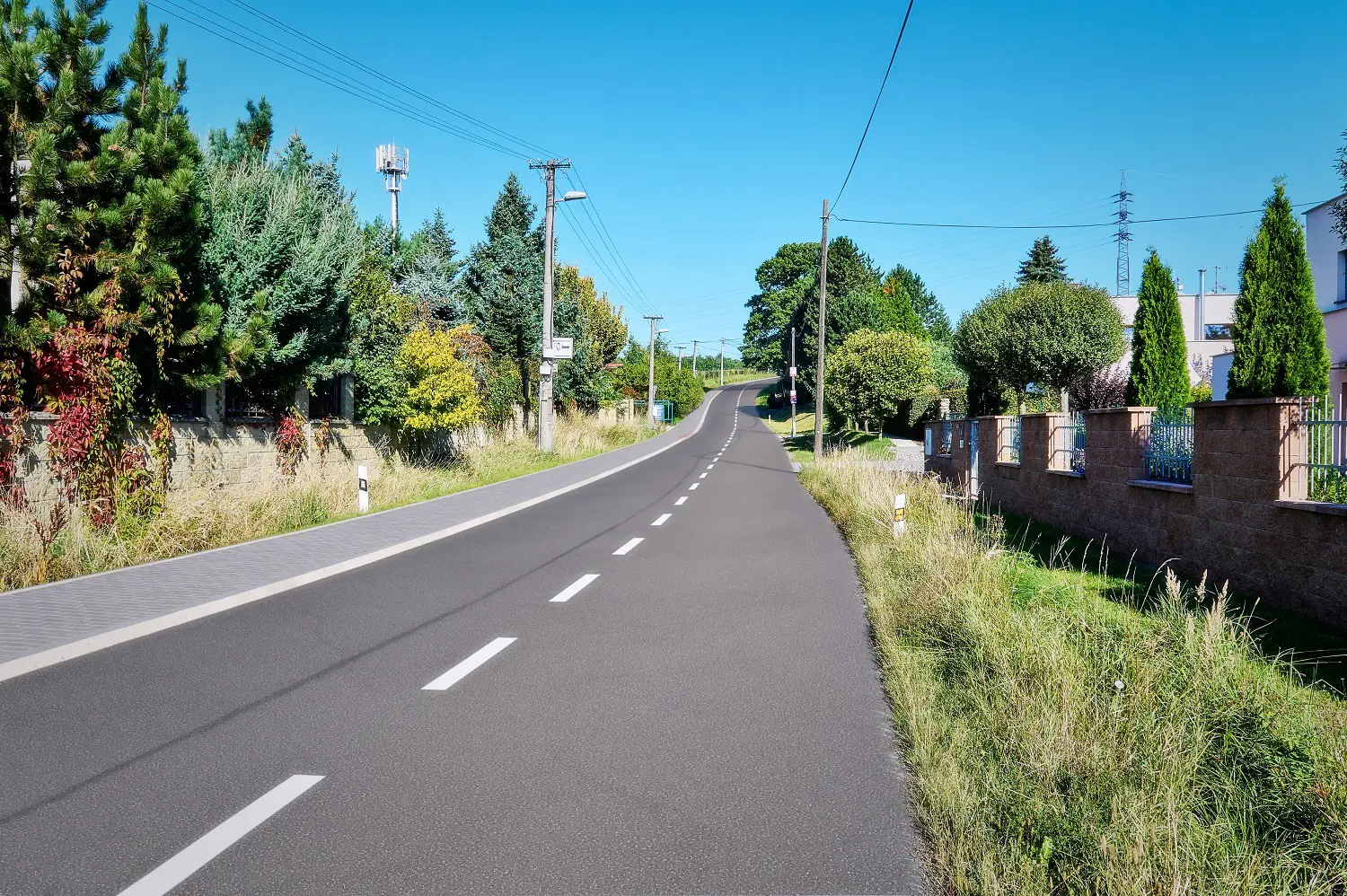

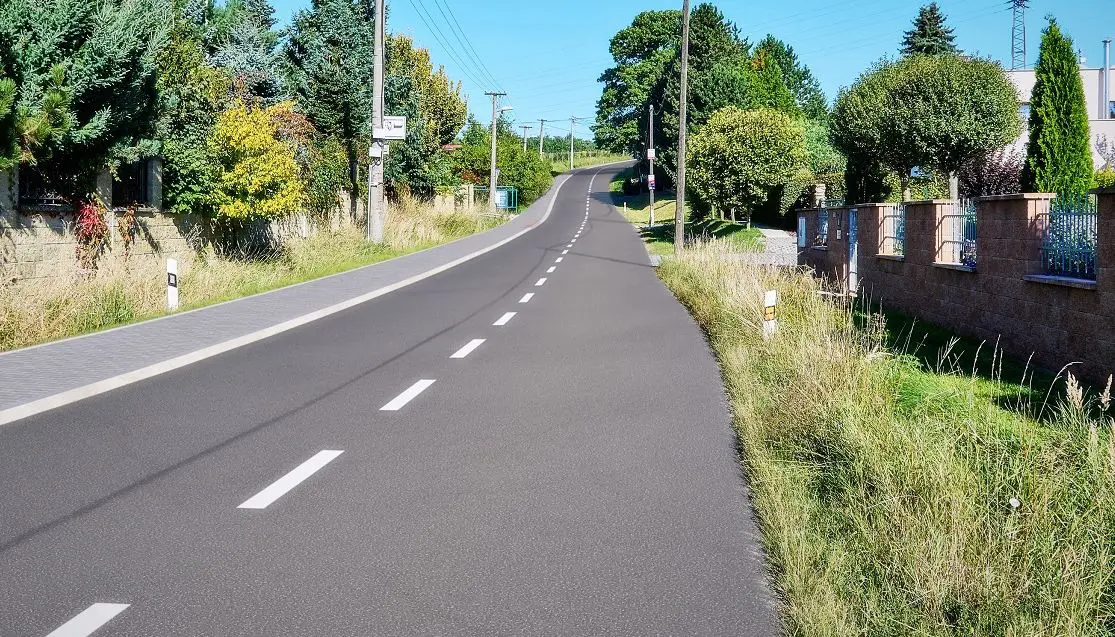

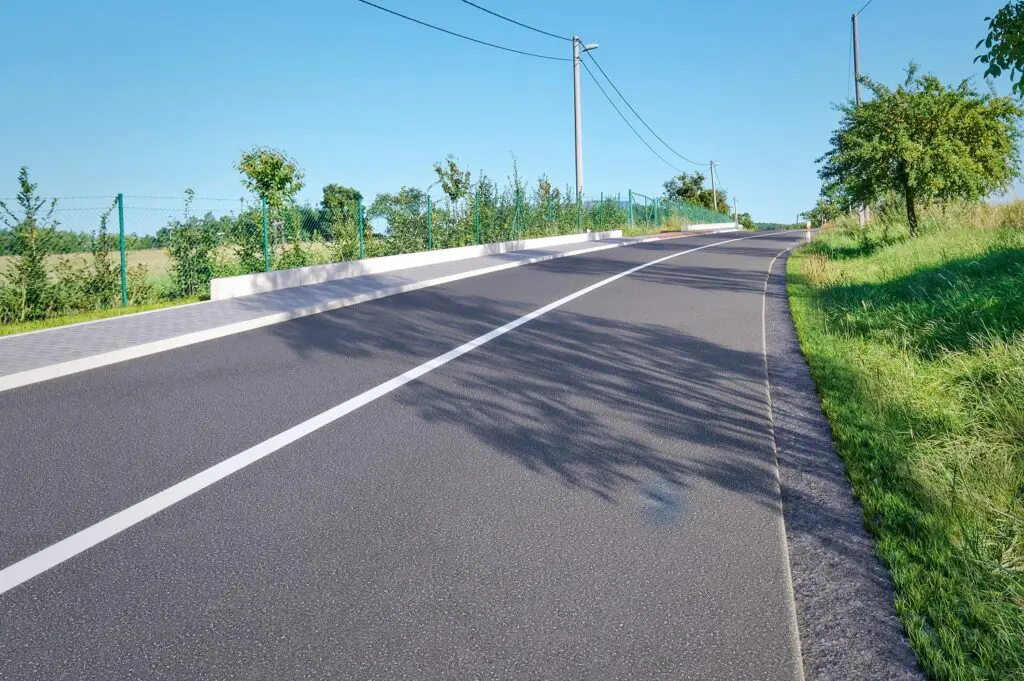

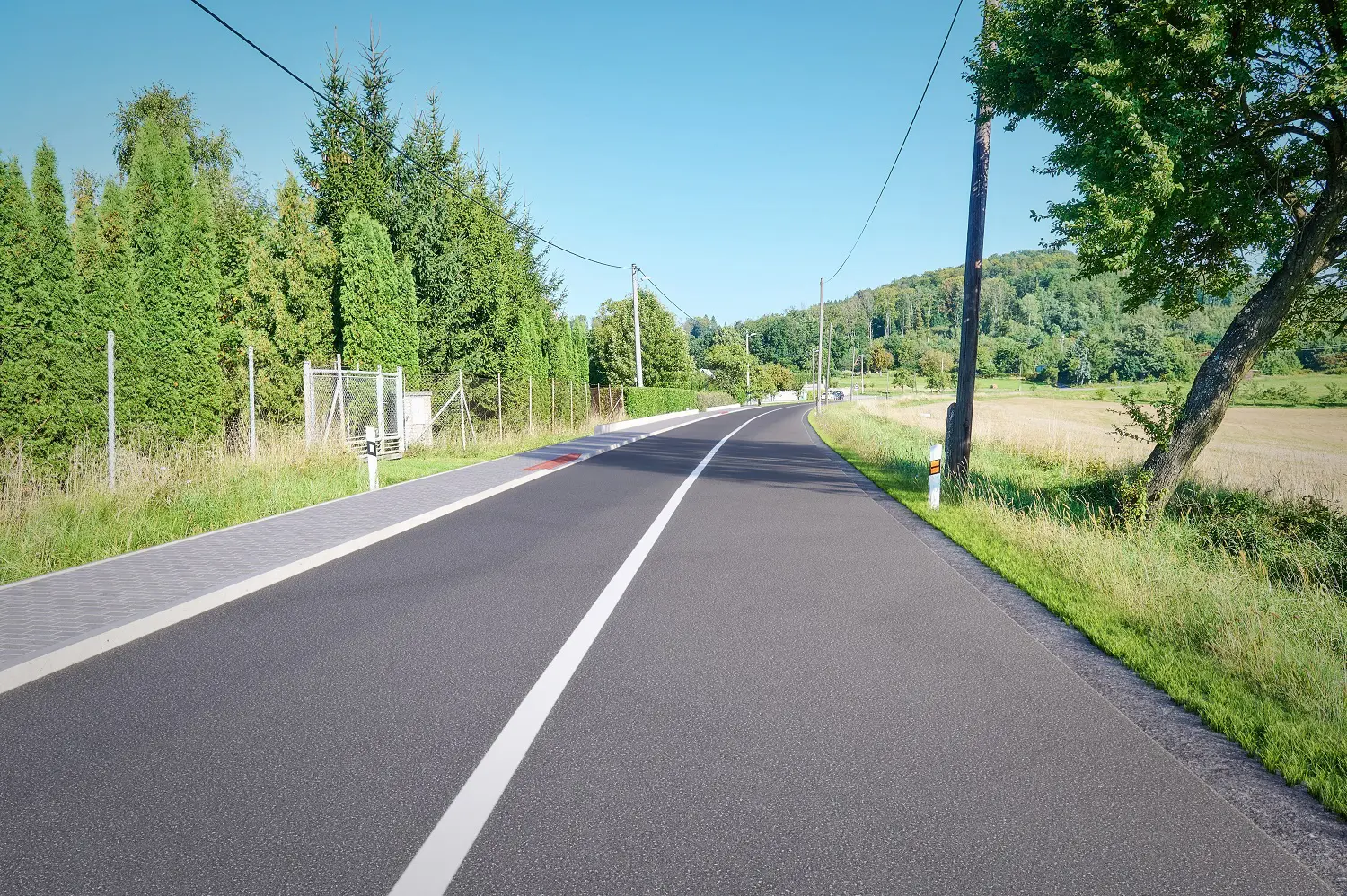

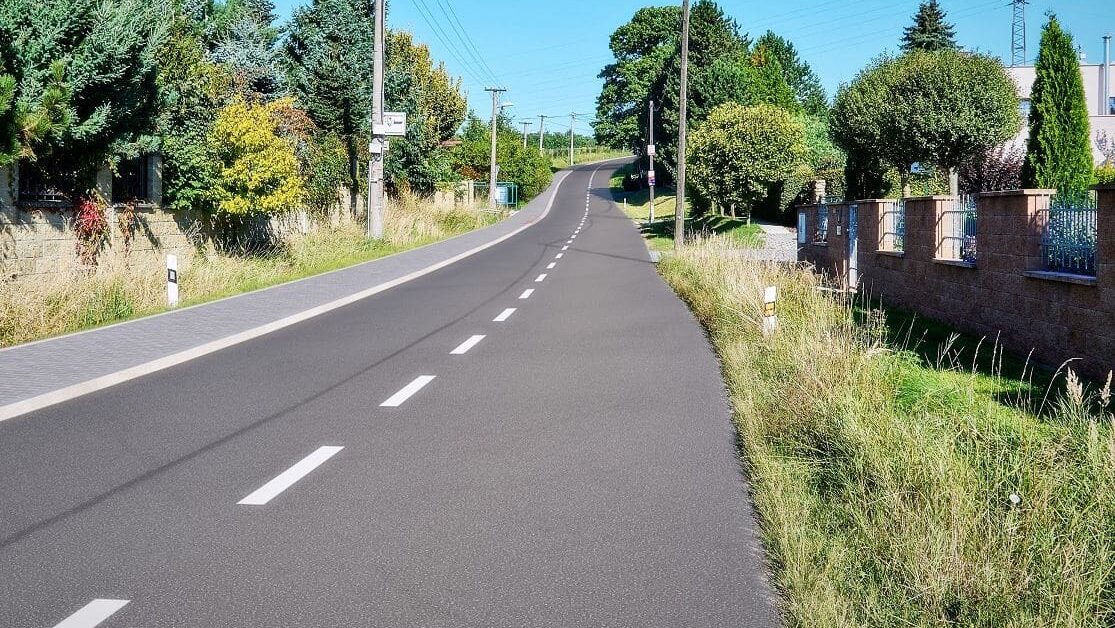

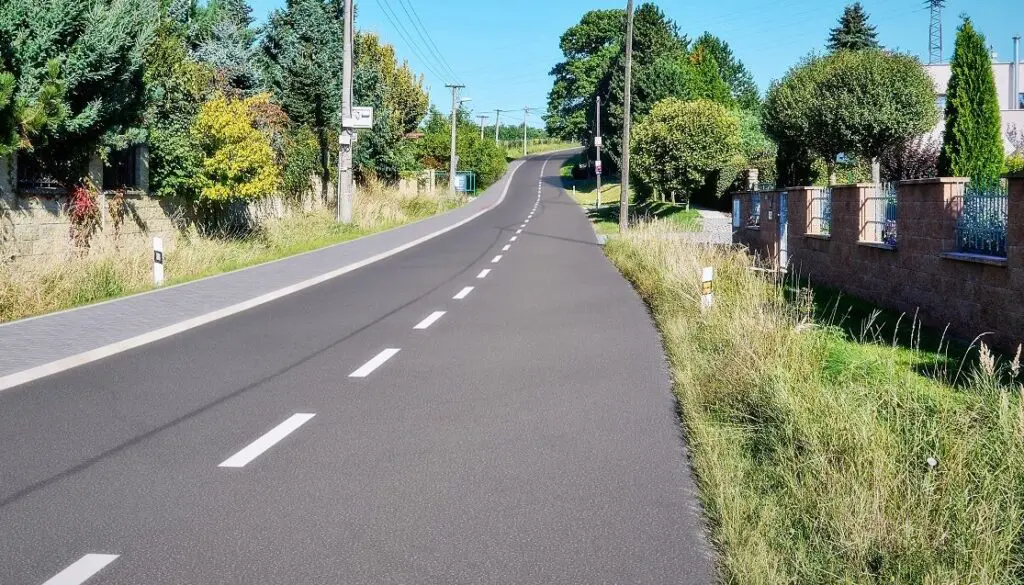

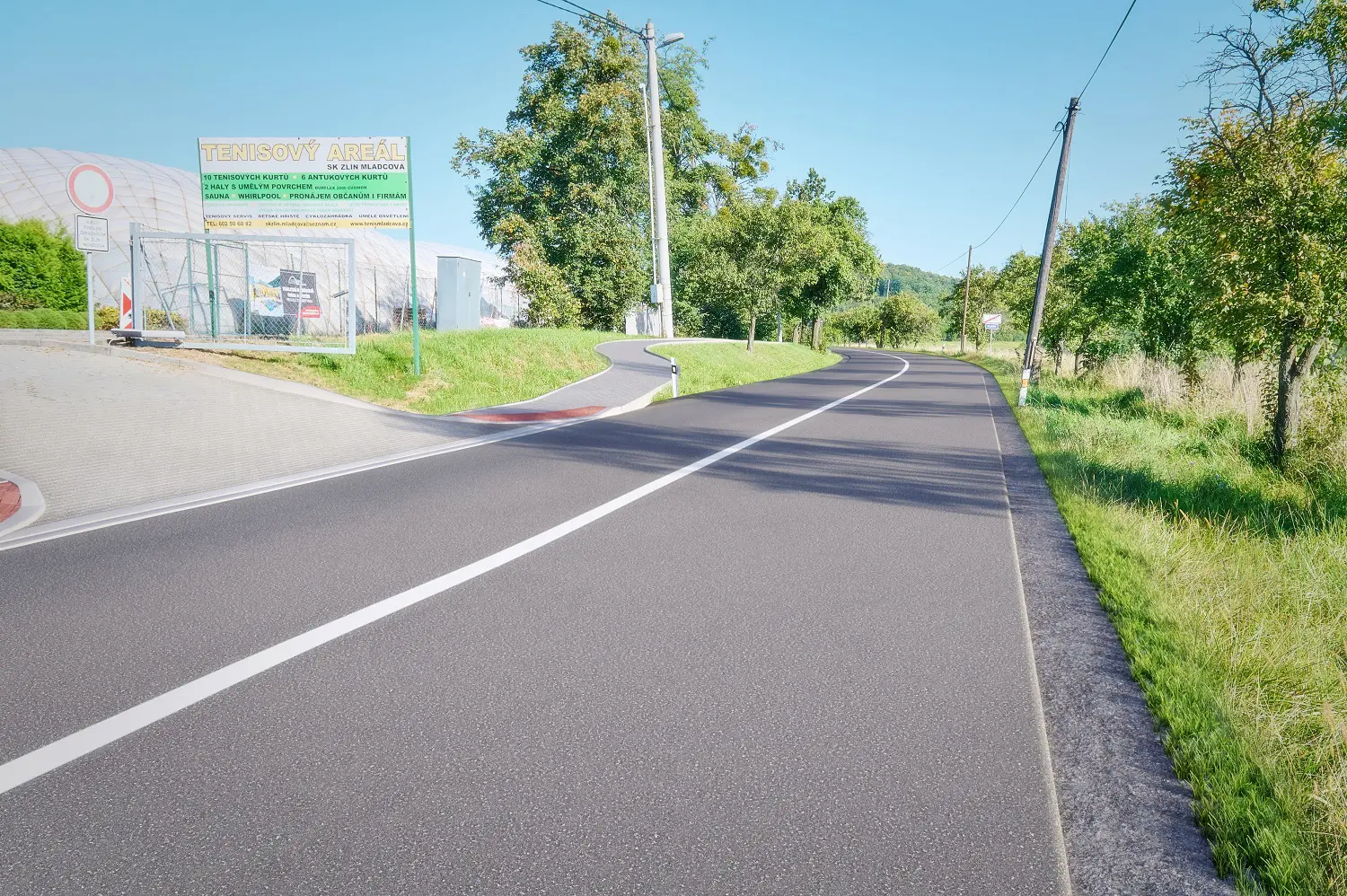

Realizací této akce došlo k vybudování chodníku o celkové délce 810 m, který nyní propojuje stávající chodník u točny autobusů na Mladcové s parkovištěm před hřbitovem, dále došlo k rozšíření silnice III/49016 ve stejné délce, vybudování nové dešťové kanalizace pro odvodnění chodníku a komunikace, přeložce vedení telekomunikačních sítí a úpravě sjezdů k soukromým nemovitostem.

Jsem rád, že se s novým vedením kraje podařilo dohodnout spolufinancování této stavby. Vím, že obyvatelé na tuto stavbu dlouho čekali. Museli jsme znovu projít celým stavebním řízením, což nebylo jednoduché. Velké poděkování zaslouží všechny zúčastněné osoby, které se na přípravě podílely, ať už z Odboru dopravy a Odboru městské zeleně Magistrátu města Zlína, stejně tak z KMČ Mladcová nebo občané, kterých se stavba přímo dotýká. Závěrem bych chtěl říci, že kdybychom u všech staveb měli takovouto podporu zastupitelů města i kraje, i samotných obyvatel, tak bychom dokázali postavit cokoliv. Zároveň děkujeme všem řidičům za pochopení a trpělivost s nastalými dopravními komplikacemi.

Michal Čížek
náměstek primátora pro dopravu

Náklady a financování

Akce „Zlín, Mladcová - oprava silnice III/49016 a chodník z ulice Vinohrádek ke hřbitovu“ byla sdruženou investiční akcí statutárního města Zlín a Ředitelství silnic Zlínského kraje a byla spolufinancována Zlínským krajem.


Celková cena činila za město Zlín 17 mil. Kč, další část byla financována Komisí místní části Mladcová a Zlínským krajem.

Dotace z Fondu Zlínského kraje byla poskytnuta ve výši:

  • Předpokládané celkové způsobilé výdaje projektu 14 868 245 Kč
  • Předpokládaná investiční dotace projektu: 4 999 999 Kč

Časová osa projektu

2009
Zadání projektové dokumentace.
2012
Studie (změna varianty z důvodu majetkopr. vztahů).
2013
Zpracování projektové dokumentace pro územní rozhodnutí, probíhá územní řízení.
2014
Územní rozhodnutí.
2017
Změna územního rozhodnutí (odvodnění, soukr. pozemky), DSP, DPS.
2018
Vyřízení sstavebního povolení, výběrové řízení.
2019
Výběrové řízení zrušeno, odloženo vzhledem k navýšení ceny realizace z 15,5 mil. Kč na cca 23,809 mil. Kč, bez krytí ze strany SMZ.
2020
Předpoklad realizace v r. 2021, 11/2020 pozastaveno z důvodu vysokých nákladů na vybudování.
2021
Zpracována studie na zcela nové zadání, dokončeno VŘ na projektovou dokumentaci - termín dokončení 1. čtvrtletí 2022.
2022
Léto - začátek výstavby, podzim - dokončení stavebních prací.
2023
Doúčtování dotace.
