Rekonstrukce komunikace – ulice Filmová, II. + III. etapa

Rekonstrukce se týkala místní komunikace ulice Filmová ve Zlíně, v oblasti filmových ateliérů a přilehlé zástavby.

Původní stav oblasti

Před rekonstrukcí byla ulice Filmová ve Zlíně v technicky nevyhovujícím stavu, protože vozovka byla opotřebená, s četnými prasklinami, výtluky a nerovnostmi, které zhoršovaly komfort i bezpečnost jízdy. Zároveň zde nebylo dostatečné odvodnění, takže se při deštích tvořily kaluže a docházelo k lokálnímu podmáčení. Chyběla zde plnohodnotná infrastruktura pro pěší, což v kombinaci se zastaralými konstrukčními vrstvami komunikace a celkovým opotřebením inženýrských sítí vedlo k nutnosti kompletní rekonstrukce celé oblasti.

Podoba projektu

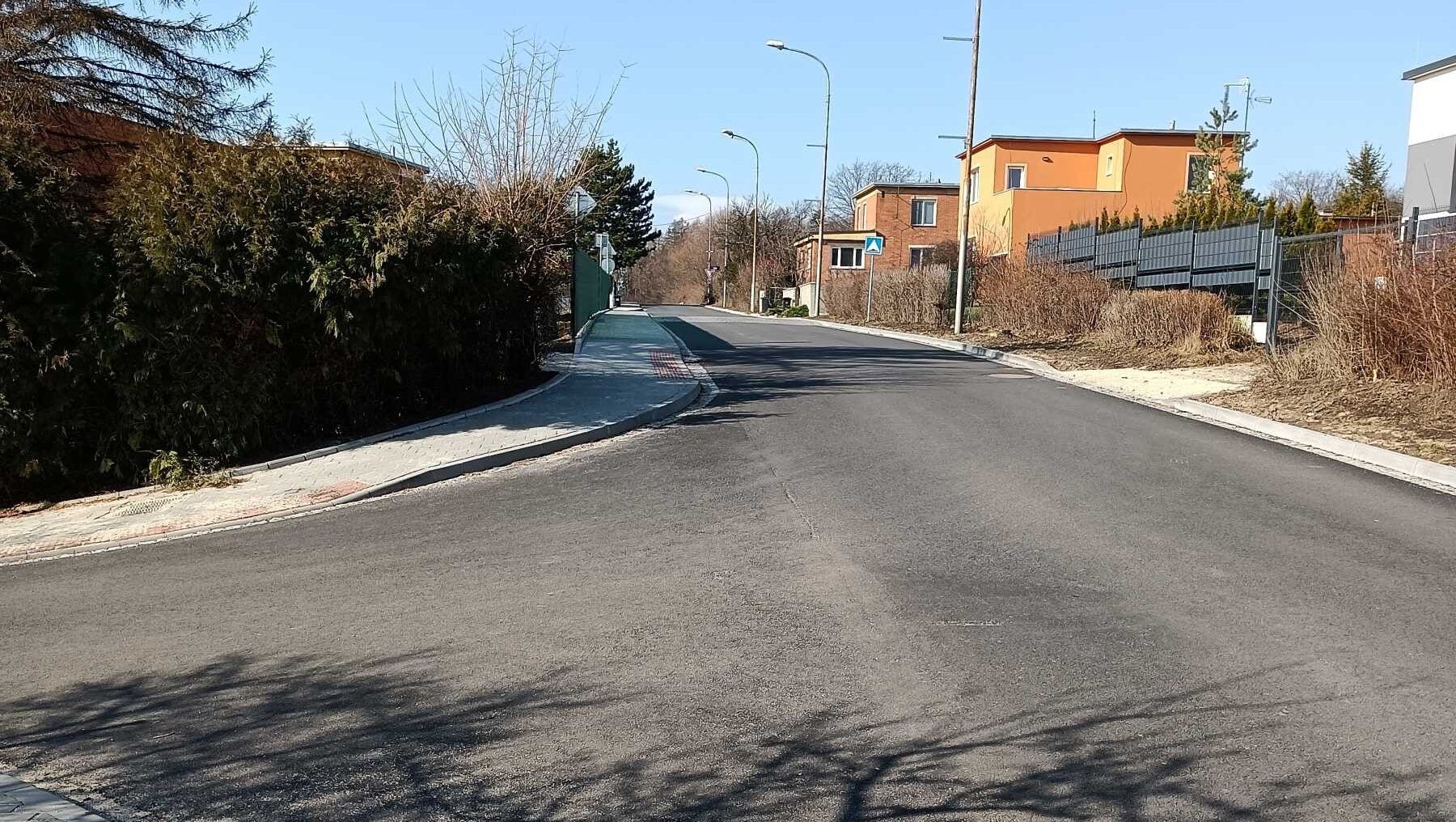

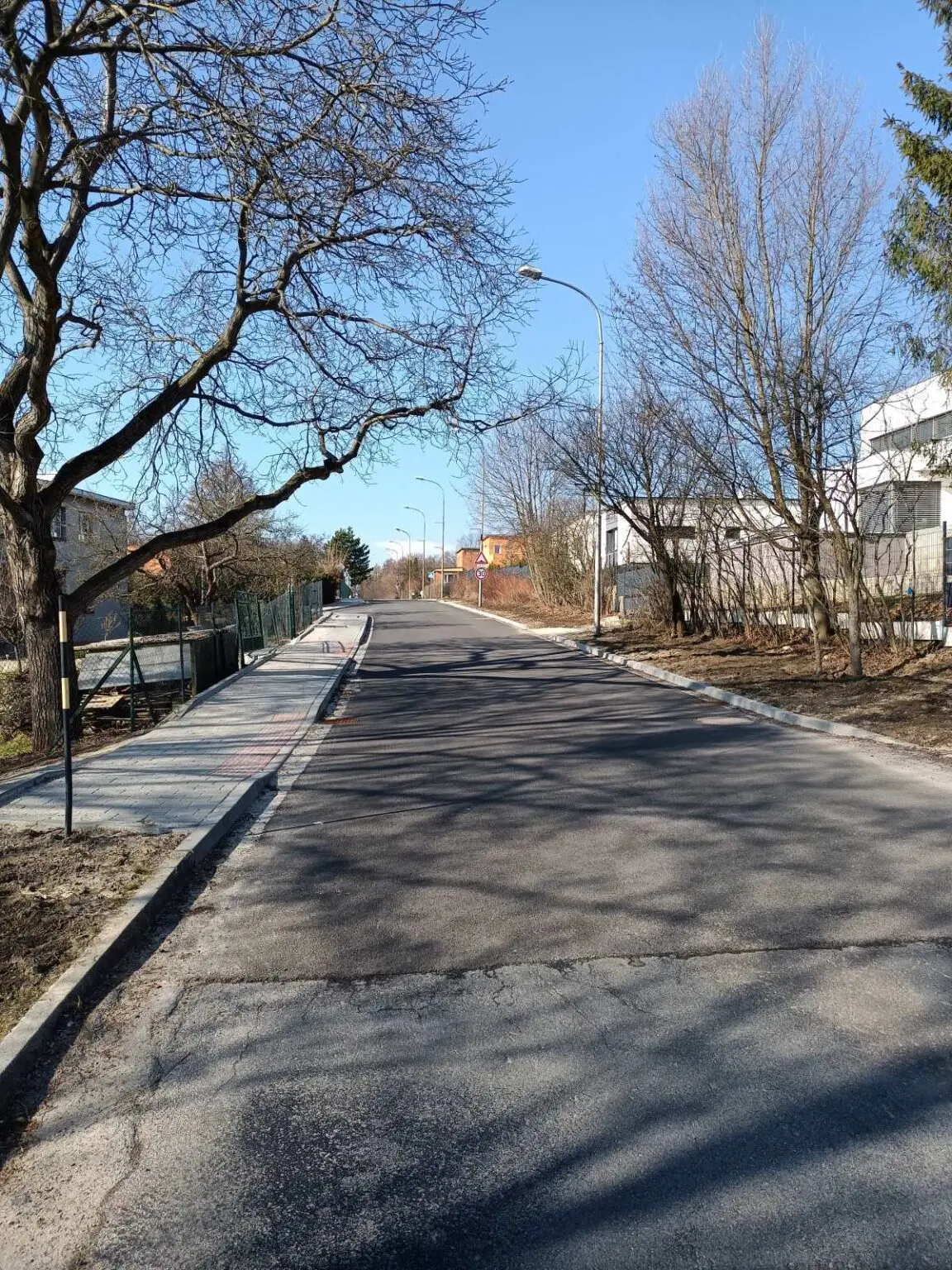

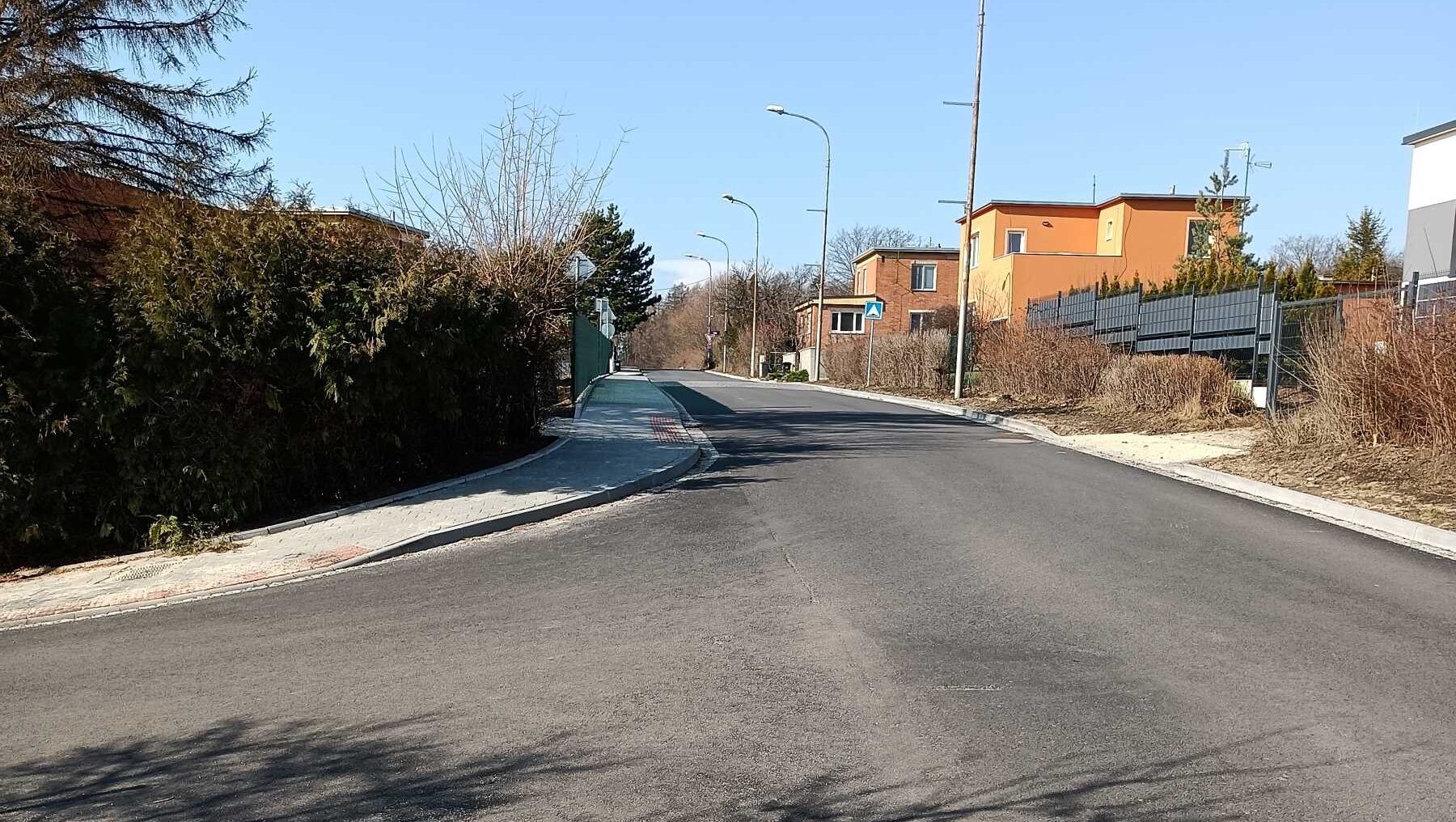

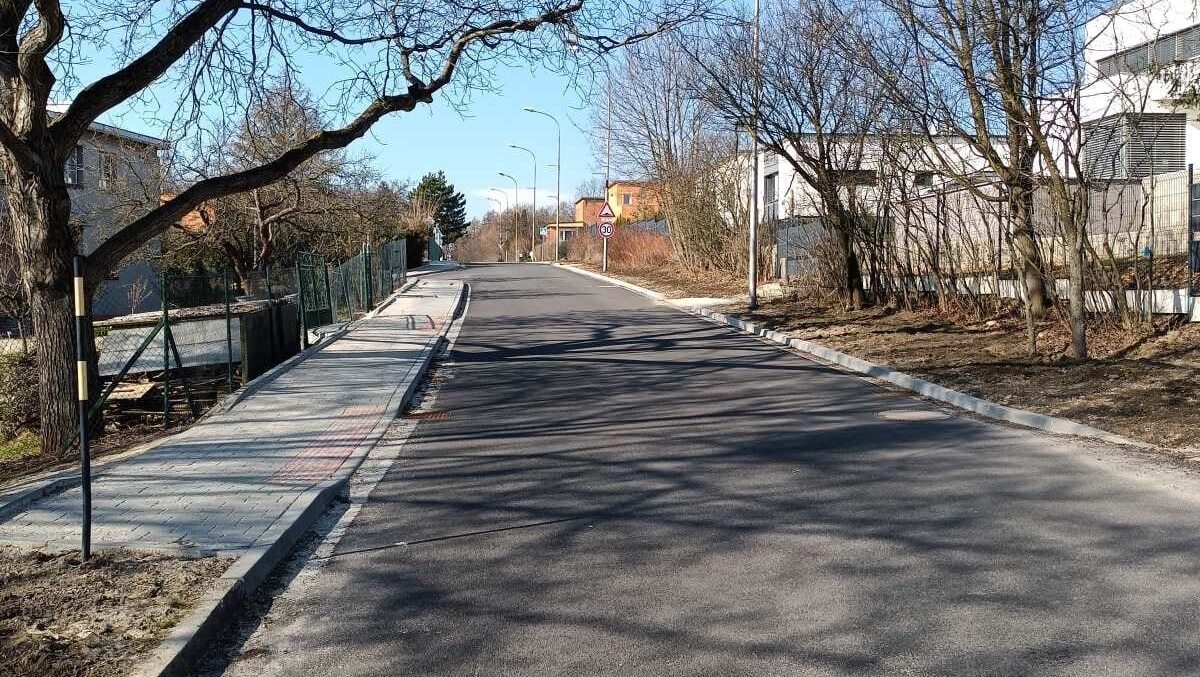

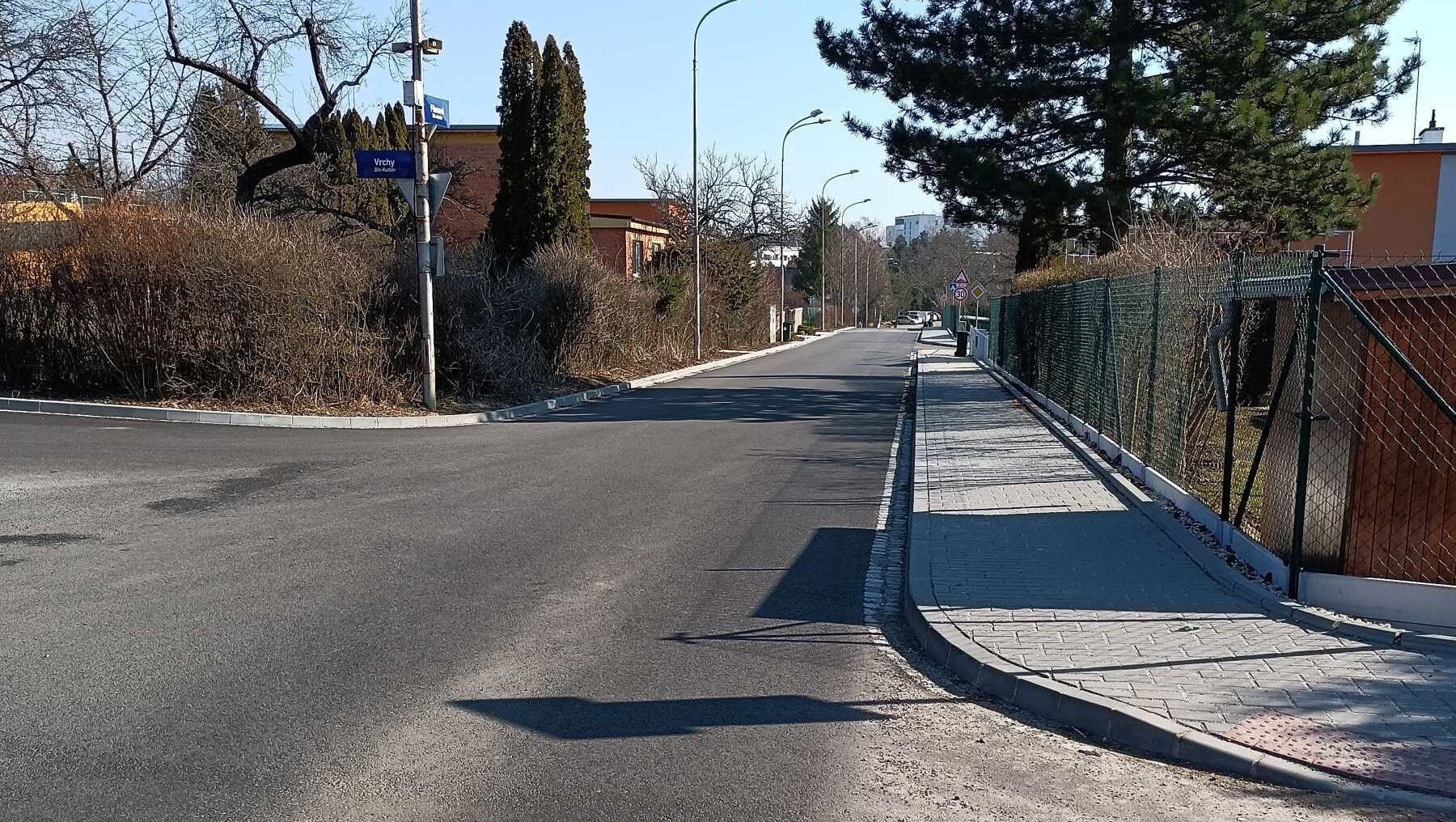

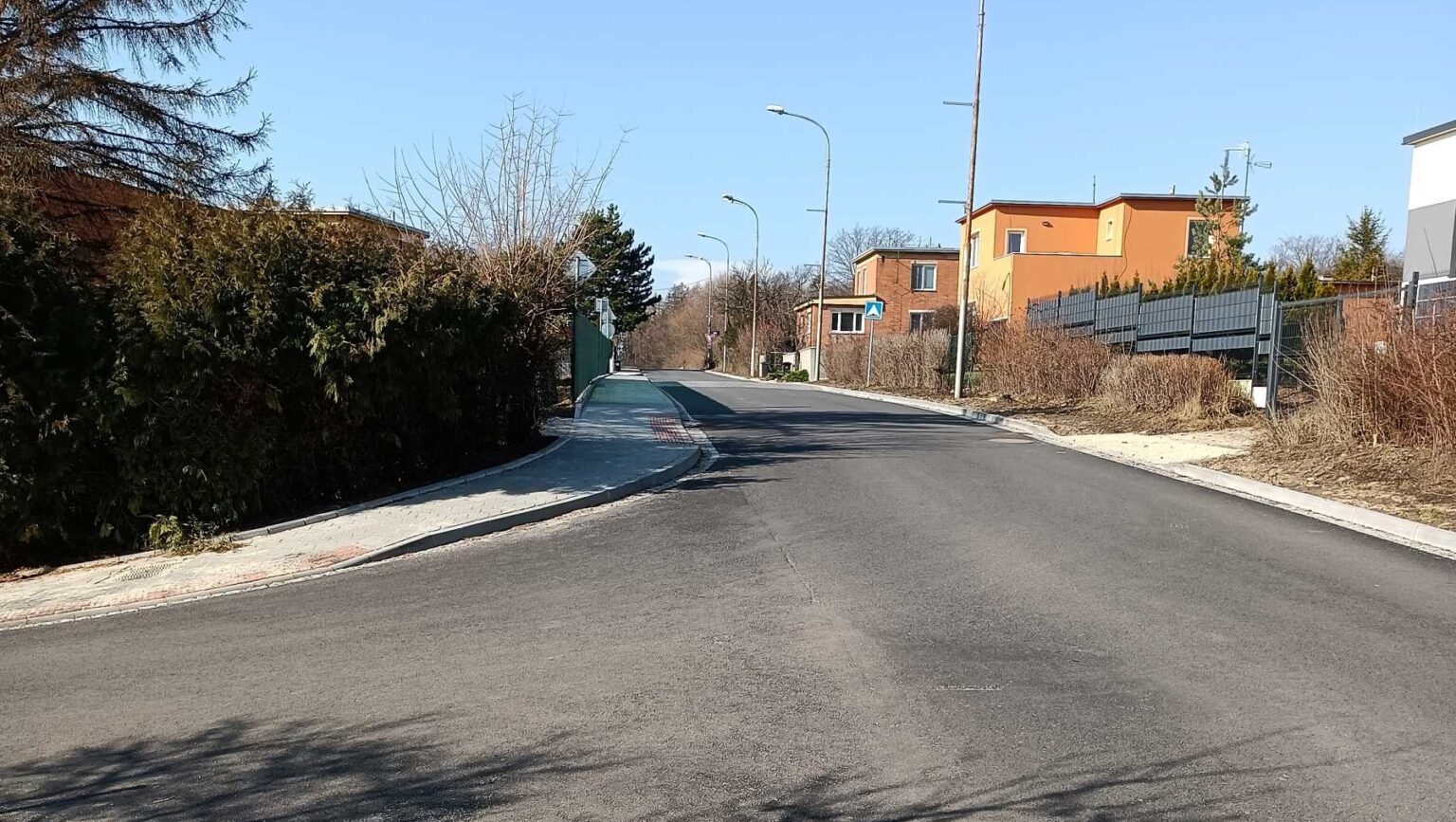

V rámci akce rekonstrukce komunikace na ul. Filmová došlo v délce cca 180 m ke kompletní rekonstrukci stávající komunikace, obnášející sjednocení šířky na 5,5 m, odvodnění, zvýšení únosnosti vozovky a nový povrch, dále k výstavbě nového chodníku v šířce 1,5 m v celkové délce 184 m, a úpravu křižovatek s ostatními místními komunikacemi, včetně úprav stávajících sjezdů.k přilehlým nemovitostem a vybudování dešťové kanalizace, včetně vpustí, které slouží výhradně pro odvodnění komunikace.

Ulice Filmová je klíčovou spojnicí k našim ateliérům a do čtvrti Kudlov. Její kompletní rekonstrukce byla nezbytným krokem k tomu, aby doprava v této kopcovité části města byla plynulá a především bezpečná pro řidiče a hlavně pěší.

Michal Čížek
náměstek primátora pro dopravu

Náklady a zhotovitel

Celkové náklady činily 7,8 mil. Kč. Zhotovitelem byla firma SVUNDZI CZ s.r.o.

Město mělo projektovou dokumentaci a stavební povolení na tuto investici už od roku 2014. Finance se mu ale podařilo najít v rozpočtu až v roce 2022.

Časová osa projektu

2012
Zpracování projektové dokumentace, včetně vyjádření dotčených orgánů státní správy a správců infrastruktury.
2013
Majetkoprávní zajištění stavby, vyřizování stavebního povolení.
2014-2022
Vydání stavebního povolení, aktualizace a prodloužení vydaného povolení.
2015-2020
Žádost o zařazení do plánu investic SMZ. Stanoveno jako prioritní akce, u které je předpokladem dofinancování z rozpočtu SMZ.
2020-2021
Schválení potřebné částky v návrhu rozpočtu na rok 2022 v ZMZ, přidělení finančních prostředků v RMZ, veřejná soutěž na zhotovitele.
2022
Realizace stavby.
2023
Dokončení stavby, kolaudace.
